項目管理軟件如何實現工程進度統計的?
發布時間:2020-09-25 點擊率:1521
項目進度展示
本文對金石項目管理系統的項目管理、統計模塊進行一個簡單而綜合的介紹。
一、數據收集、生成
系統并不能憑空生成數據,項目進度的數據源于項目施工人員每日填報的【項目日志】和需要定期匯總整理【工程量清單進度填報】。
施工員填報的信息會如工程項目管理系統中的所有數據一樣,存儲在服務器當中,無論是云服務器還是本地服務器,數據基本都能實現永久保存。

如果需要生成項目進度匯總表格,需要在系統選中項目,再選擇【項目清單分解匯總】這樣該項目的進度就將清晰的以表格形式展現。
二、系統展現
項目管理系統在設計初,深度調查了工地實情,所有的名詞、流程都契合工程造價、工程管理的相應規則。
進度展現分為三級:項目-部位-清單
統計的屬性包括:項目日期、工期、工程量、單價、產值、結算金額。
另外系統提供了一個特別設計,展現的數據可以分為形象計算體系和實際情況計算體系兩種。
1形象計算體系
形象計算體系主要作用于向承包單位向甲方提報,通過相對合理的數據變化、展現,讓承包單位在款項回流上占據主動,緩解資金壓力。
2項目實情計算體系
項目實情進度展現主要用于展現項目的實際情況,讓承包單位的領導能夠直觀的感受到項目的動態變化、改進方向、以及需求等。
三、展現形式
1表格
項目信息表是數據展現的基礎,表格能清晰、全面的體現各項項目數據。以下是表格的樣式示例:
1)工程量(預算)=清單分解里的量,即和甲方簽訂的合同量或預算量。
預算產值=工程量×綜合單價
2)形象完成量=【工程量清單進度填報】(填報類別:形象進度)
形象完成產值=形象完成量×綜合單價
形象完成%=形象完成產值/預算產值
形象未完成量=工程量(預算)-實際完成量
3)實際完成量=【工程量清單進度填報】(填報類別:實際進度)+【分包驗收單】的審定量
實際完成產值=實際完成量×綜合單價
實際完成%=實際完成量/工程量(預算)
4)分包合同量=分包合同內容量+分包變更單內容量
分包未完成量=分包合同量-實際完成量
分包完成%=實際完成量/分包合同量

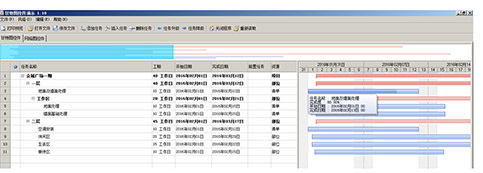

2 甘特圖
甘特圖是一種非常直接的展現形式,雖然圖反饋的數據并不多,不過勝在直接。甘特圖的屬性可以自由設定(圖形、顏色)。金石項目管理系統將甘特圖融入了表格中,展現更為直觀細致。
如上圖所示,左側為表格,右側為甘特圖,甘特圖的顏色可以在系統中自由設置,每一條色軸中,較淺的代表總目標、預期計劃,深色代表則當前的完成情況。
